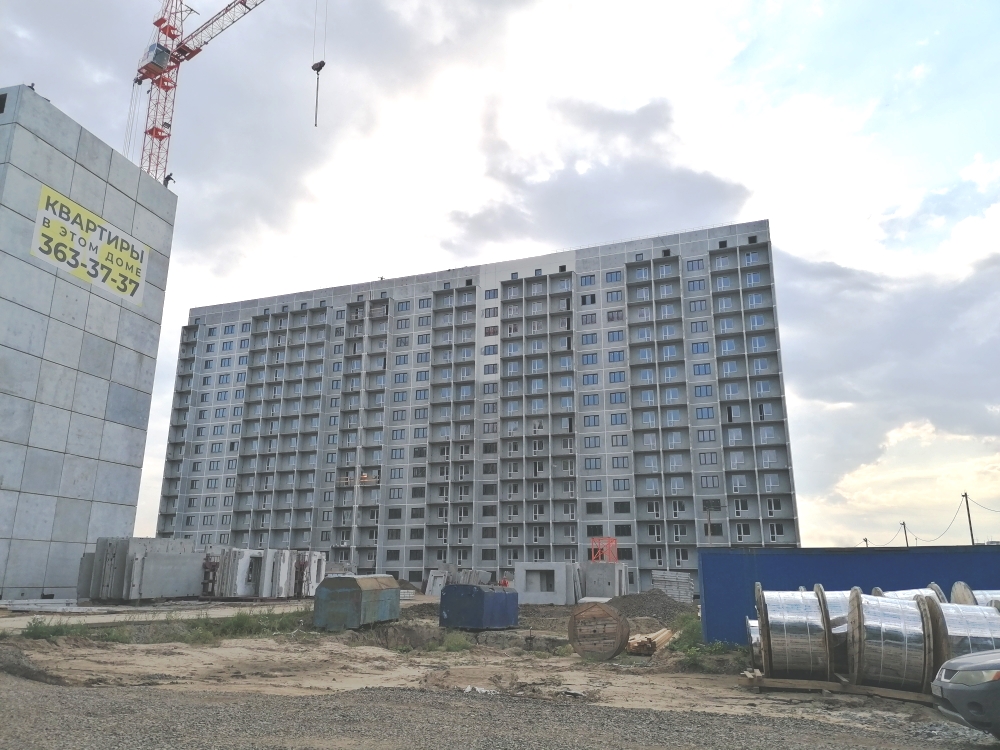

Что нового на строительных площадках Околицы к началу сентября? Рассказываем в ежемесячном отчете о ходе строительства.

Дом №2. Монтаж всех блок-секций и кровли полностью завершен.

Продолжается работа по разводке электросетей: в блок-секции №1 - выполнена на 70%, в блок-секции №2 – на 90%, в блок-секции №3 полностью завершена.

Работы по прокладыванию коммуникаций (сети водоснабжения) на 100% завершены в трех блок-секциях.

Штукатурные работы в блок-секции №1 ведутся на 2 этаже, в блок-секции №2 – на 7, в блок-секции №3 – на 12 этаже.

На 100% завершен монтаж окон. Выполнена герметизация межпанельных швов. В конце августа строители приступили к покраске фасада.

Дом №1.

В блок-секции №1 смонтирован цокольный этаж, в блок-секции №2 -3 этажа, в блок-секции №3 – 11 этажей.

Выбрать квартиру

Поделиться

Смотрите также

Сколько комнат Вам необходимо?

Менеджер по продажам

Светлана

Менеджер по продажам

Помогу Вам выбрать наиболее удобный вариант покупки квартиры

В рамках какого бюджета Вы хотите приобрести квартиру?

Менеджер по продажам

Светлана

Менеджер по продажам

Помогу Вам выбрать наиболее удобный вариант покупки квартиры

Какой способ покупки Вам подходит?

Менеджер по продажам

Светлана

Менеджер по продажам

Помогу Вам выбрать наиболее удобный вариант покупки квартиры

Укажите, когда Вы планируете покупку квартиры

Менеджер по продажам

Светлана

Менеджер по продажам

Помогу Вам выбрать наиболее удобный вариант покупки квартиры

Оставьте свои контакты

В течение 30 минут мы отправим вам подборку с лучшими предложениями

Нажимая «отправить» вы соглашаетесь с политикой конфиденциальности

Готово: 0%

Менеджер по продажам

Светлана

Менеджер по продажам

Помогу Вам выбрать наиболее удобный вариант покупки квартиры

Помогу Вам выбрать наиболее удобный вариант покупки квартиры

Помогу Вам выбрать наиболее удобный вариант покупки квартиры

Помогу Вам выбрать наиболее удобный вариант покупки квартиры

Спасибо за заявку!
